Dernières réalisations

 Crèche Village des Mômes 1 Crèche Extérieurs 4

À La Léchère-les-Bains, le bâtiment du Village 92, construit pour les Jeux Olympiques d’Albertville, connaît une nouvelle vie.

Après avoir abrité un hôtel, un restaurant ou encore l’espace muséographique Aquacalida, il accueille désormais une crèche moderne et écoresponsable.

Porté conjointement par les Communautés de Communes de la Vallée d’Aigueblanche et de Cœur de Tarentaise, le projet illustre une belle coopération au service des familles.

En seulement huit mois de travaux – de janvier à août – le site a été entièrement rénové et réaménagé sur plus de 400 m². La structure pourra accueillir 30 enfants à terme (20 places ont été ouvertes en septembre 2025).

Pensée pour le bien-être des tout-petits, la crèche mise sur le confort, la sécurité et la durabilité : isolations thermiques et acoustiques renforcées, équipements techniques neufs, éclairage basse consommation, matériaux biosourcés et bois omniprésent.

À l’extérieur, un espace de 100 m² favorise le jeu et le lien avec la nature.

À horizon 2026, la crèche sera raccordée au futur réseau de chaleur alimenté par les eaux thermales, pour une énergie encore plus propre et locale.

Ce chantier de 1,15 million d’euros HT est le fruit d’un travail collectif entre élus, techniciens et professionnels de la petite enfance.

Une réalisation exemplaire coordonée par les services techniques de la CCVA qui renforce l’attractivité du territoire et investit dans l’avenir des enfants et des familles.

Subventions :

  • CAF : 430 000 €
  • ETAT (DETR) : 150 000 €
  • Département : 150 000 €
Logo CAF      Préfet de la Savoielogo DPT73 QUADRItexte noir

P1770580

Afin de moderniser les infrastructures thermales, la Communauté de communes a lancé un ambitieux projet de rénovation des piscines de déambulation et de mobilisation aux Thermes Bleus.

Ces équipements, essentiels pour les soins thermaux, bénéficient d'une attention particulière pour répondre au confort, à la sécurité des patients et améliorer les
protocoles thérapeutiques.

Des rénovations qui visent non seulement à rénover les bassins vétustes mais également à faciliter les circulations. Les travaux ont également concernés les cabines de soins, la réfections des sols, l'amélioration de l'éclairage et de l'acoustique.

Réhabilitation piscine déambulation Thermes CCVA 2                                                                                LOGO REGION CMJN LOGO BLEU GRIS

  • COÛT RÉNOVATION PISCINE DÉAMBULATION : 424 174 HT - Financement CCVA  : 297 898 € / Cofinancement Région AuRA : 126 276 €
  • COÛT RÉNOVATION PISCINE DE MOBILISATION : 495 182 € HTFinancement CCVA  : 346 627 € / Cofinancement Région AuRA : 148 555 €

20250321 085850        20250321 091321

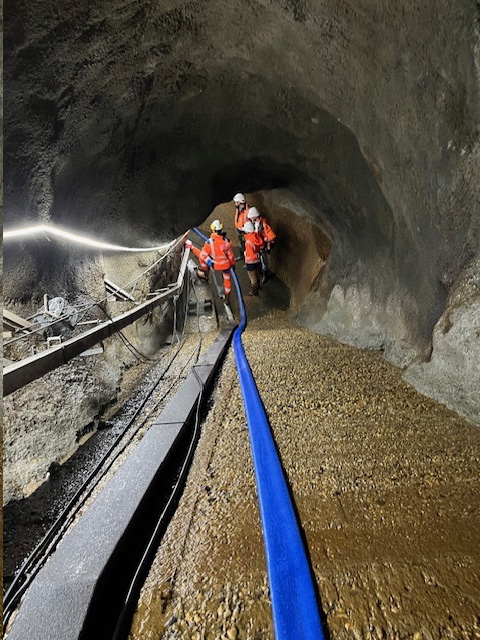

IMG 20240923 WA0011

 Afin de sécuriser la ressource en eau du territoire, la CCVA a engagé, en 2024, un programme pluriannuel de travaux.
La première phase a été lancée. Un groupement d’entreprises, composé d’un bureau d’études et deux entreprises de Travaux Publics - une pour le terrassement et l’autre pour la pose de lanconduite en galerie - a réalisé le renforcement de la conduite d’eau potable alimentant Valmorel.

Ce chantier a nécessité des moyens humains et techniques importants avec un délai contraignant : la durée du chantier devait impérativement coïncider avec celle de l’arrêt de chute de la galerie EDF.

3 km de conduite en fonte dans un environnement complexe ont été posés pour renouveler l'existante vieillissante. Cette nouvelle conduite d'un diamètre supérieur à la précédente permettra à terme de capter et d'acheminer un plus gros volume d'eau.

Durée du chantier : 5 mois
Coût de l’opération : 3 396 132 € TTC

LA SUITE DU PROJET…
Cela consistera à renforcer la conduite d’adduction depuis les captages du massif de La Lauzière jusqu’à la Galerie EDF de l’Eau Rousse.

Puis renouveler la canalisation d’adduction des réservoirs de la chaîne de la Pécy jusqu'à Doucy.

Après cela, une usine d’ultrafiltration sera créée sur Valmorel pour améliorer la qualité de l’eau potable distribuée.

Le coût estimatif global de ce projet s’élève à 10 000 000 €.

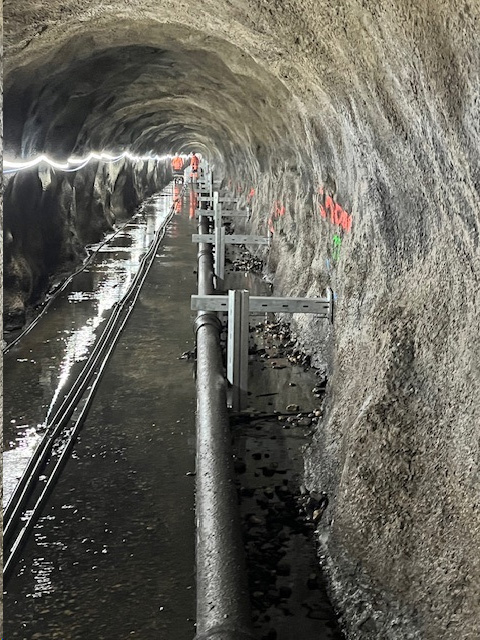

TR 1 Travaux Conduite eau Galerie EDF 5

inaug

.

P1800570

Le stade Emmanuel Fresno a fait peau neuve.
Un terrain synthétique de dernière génération a vu le jour en septembre 2024.

Ce nouvel équipement polyvalent permet ainsi d’accueillir un large éventail de publics (associations, clubs et scolaires) lors
de rencontres sportives.

Une utilisation plus intensive est désormais possible, quelles que soient les conditions météorologiques, avec des coûts d'entretien moindres.

P1770580

  PC1  IMG 20230405 WA0002

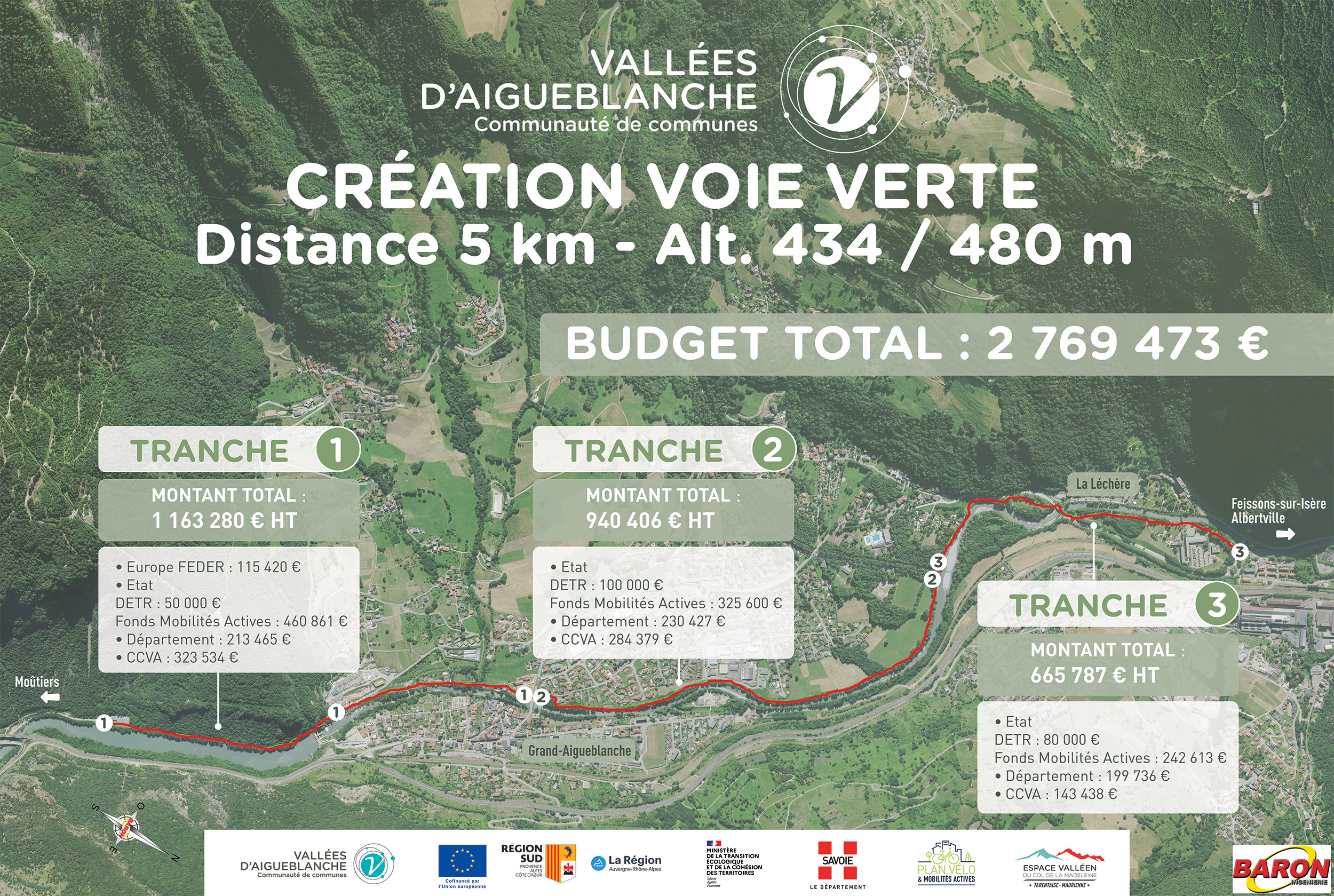

Le projet consiste en la création d’un itinéraire cyclable en fond de vallée qui reliera à terme Moûtiers à Feissons sur Isère ; ainsi que les projets d’itinéraires cyclables de Cœur de Tarentaise (en amont) et Arlysère (en aval). Il s’inscrit donc à l’échelle départementale avec un itinéraire allant d’Albertville à Bourg Saint Maurice sur une distance d’environ 55 kms.

La création de cet itinéraire cyclable est la concrétisation d’une réelle volonté politique de développer une mobilité douce sur notre territoire, de proposer des modes alternatifs aux déplacements en voiture.

Et en ces temps où la question environnementale est prégnante, la réalisation de cette voie verte sera un atout majeur pour le territoire des Vallées d’Aigueblanche.

ETAPE 1 ETAPE 1

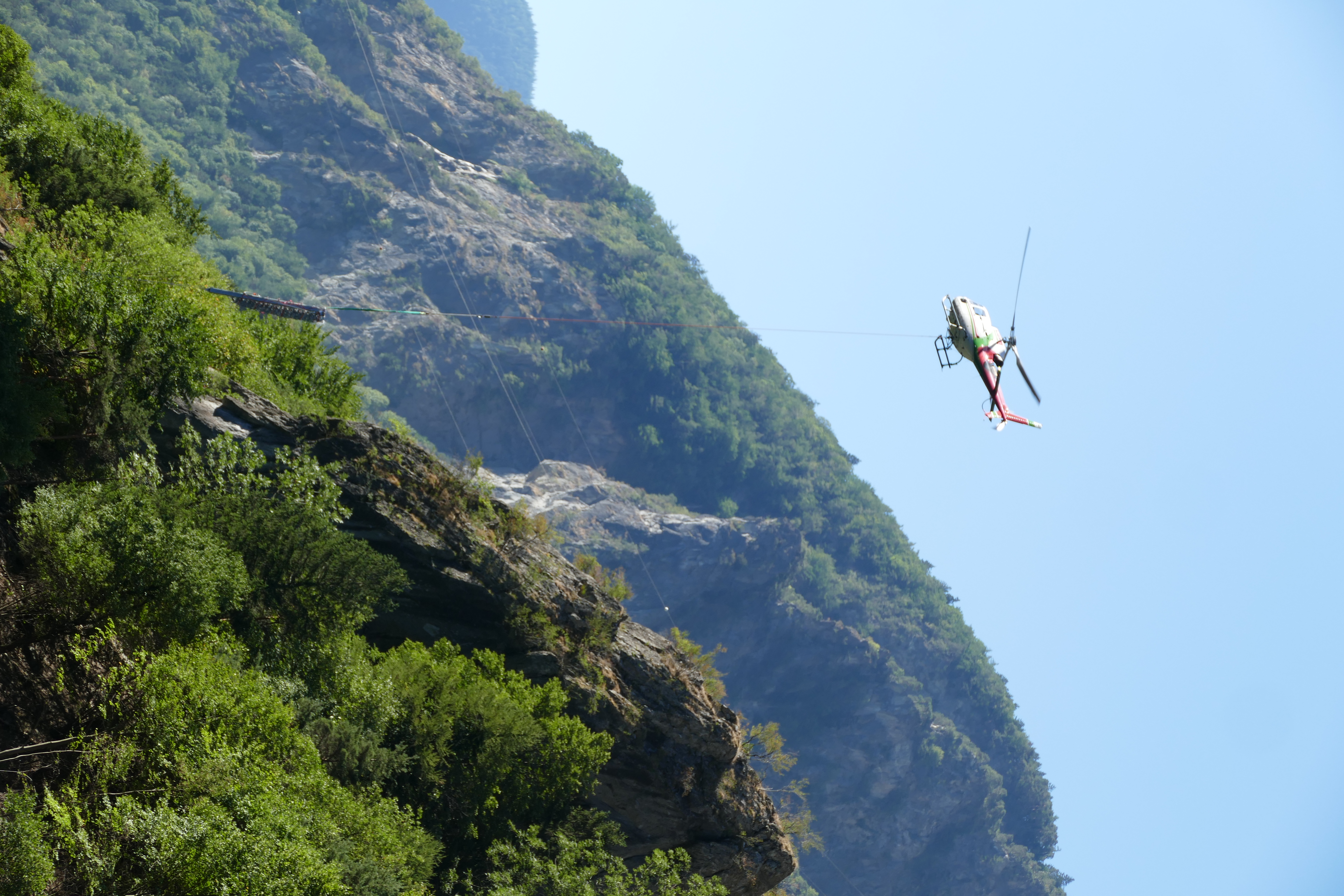

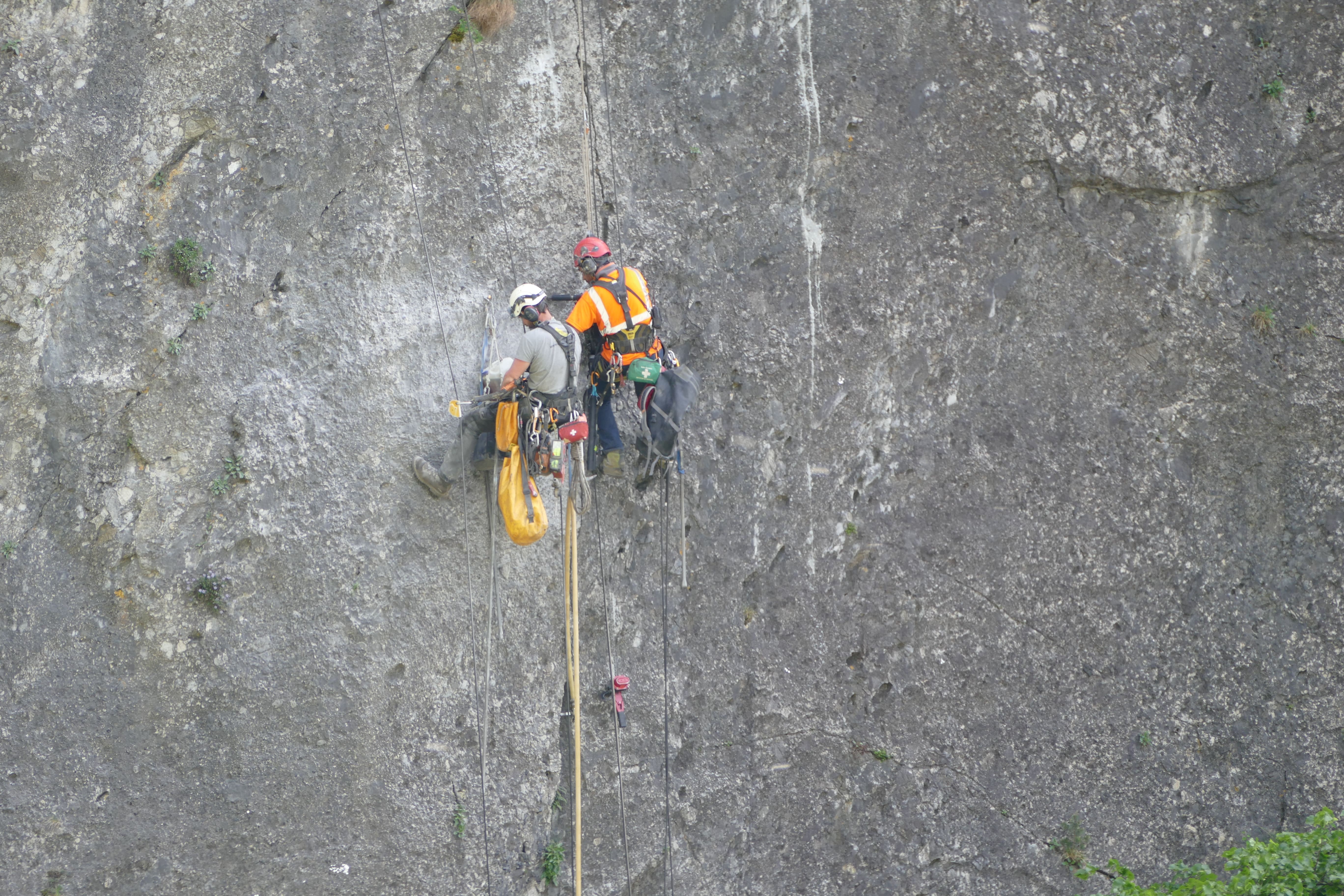

En 2022, les gorges de Ponserand en rive gauche, entre la station d’épuration de Moûtiers et le barrage d’Aigueblanche, ont été sécurisées.

P1780315  P1780174  P1760703 1

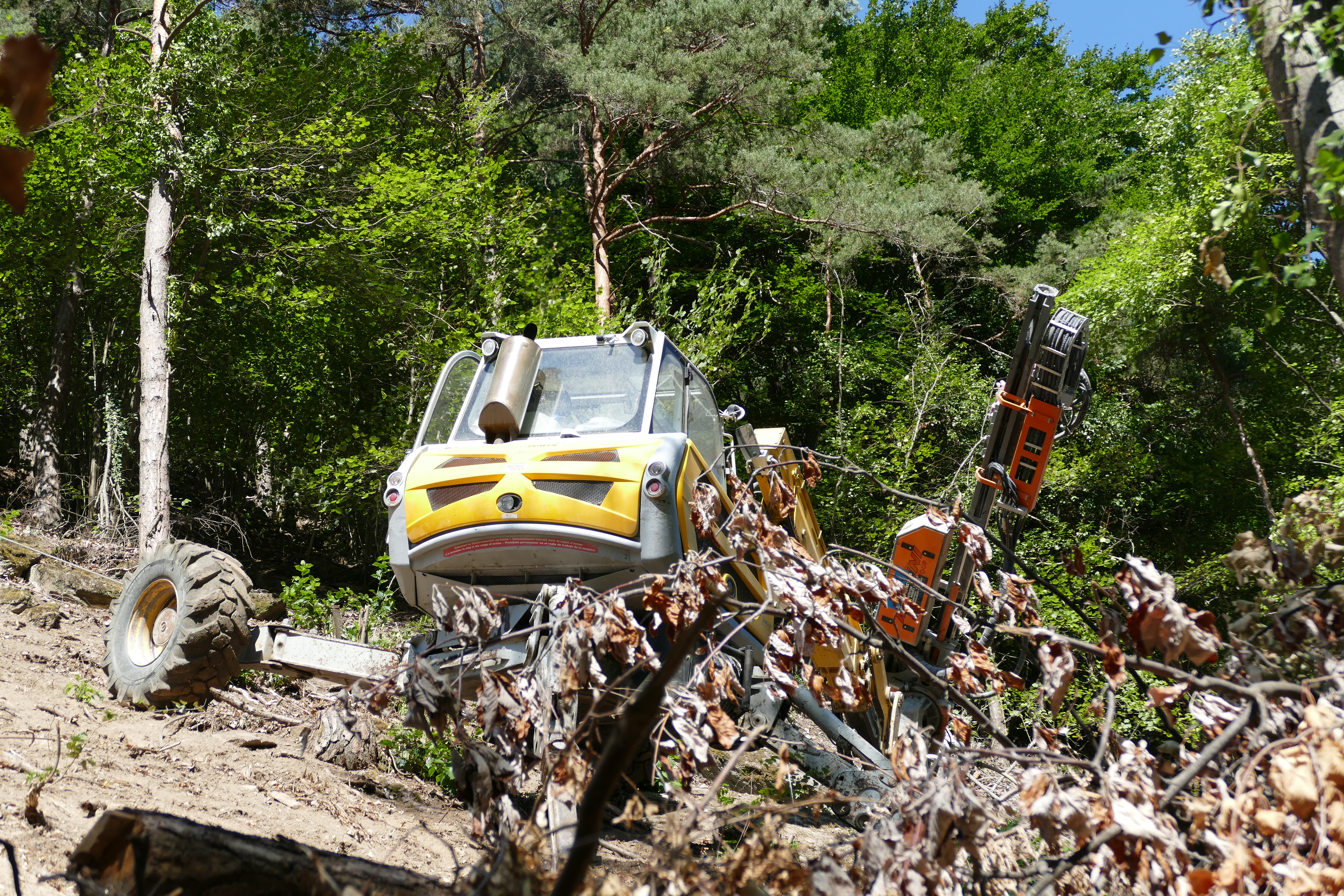

Puis, les travaux de VRD (voies-réseaux-développement) ont été entrepris.

La mise en œuvre des enrobés recyclés a été réalisée au courant de l’automne.

Plusieurs zones étendues présentant une concentration importante de Renouée du Japon ont été traitées par la pose d’un dispositif de bâches épaisses. Celles-ci devront rester en place au moins 3 ans pour étouffer cette espèce invasive et ainsi la faire disparaître des abords directs de la piste.

D’autre part, des gardes corps dans le secteur du barrage ont été remplacés pour sécuriser ce tronçon spectaculaire.

ETAPE 1 ETAPE 2

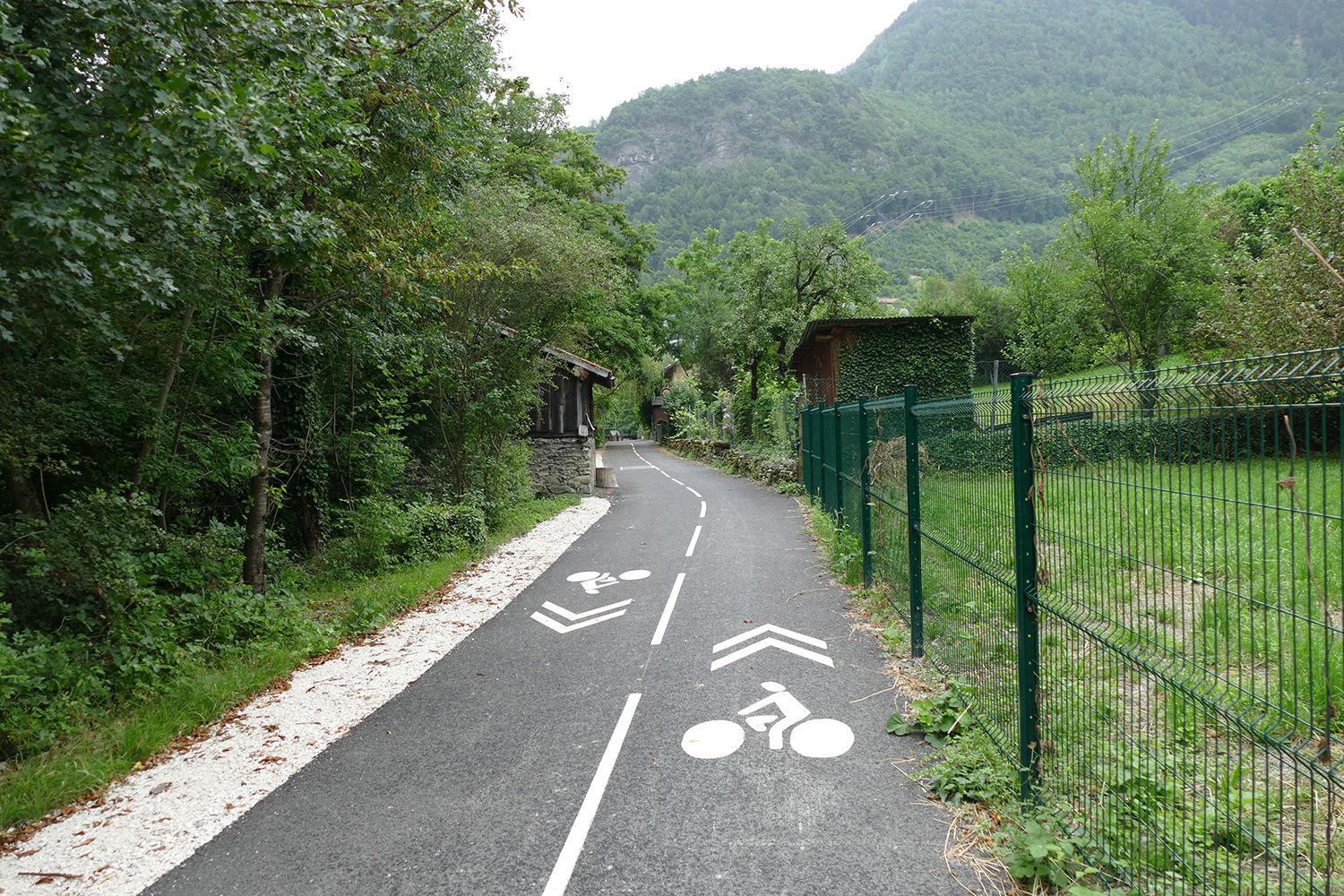

.En 2023,  la Tranche 2 de l'opération : Pont d'Aigueblanche > Centre Aquatique du Morel

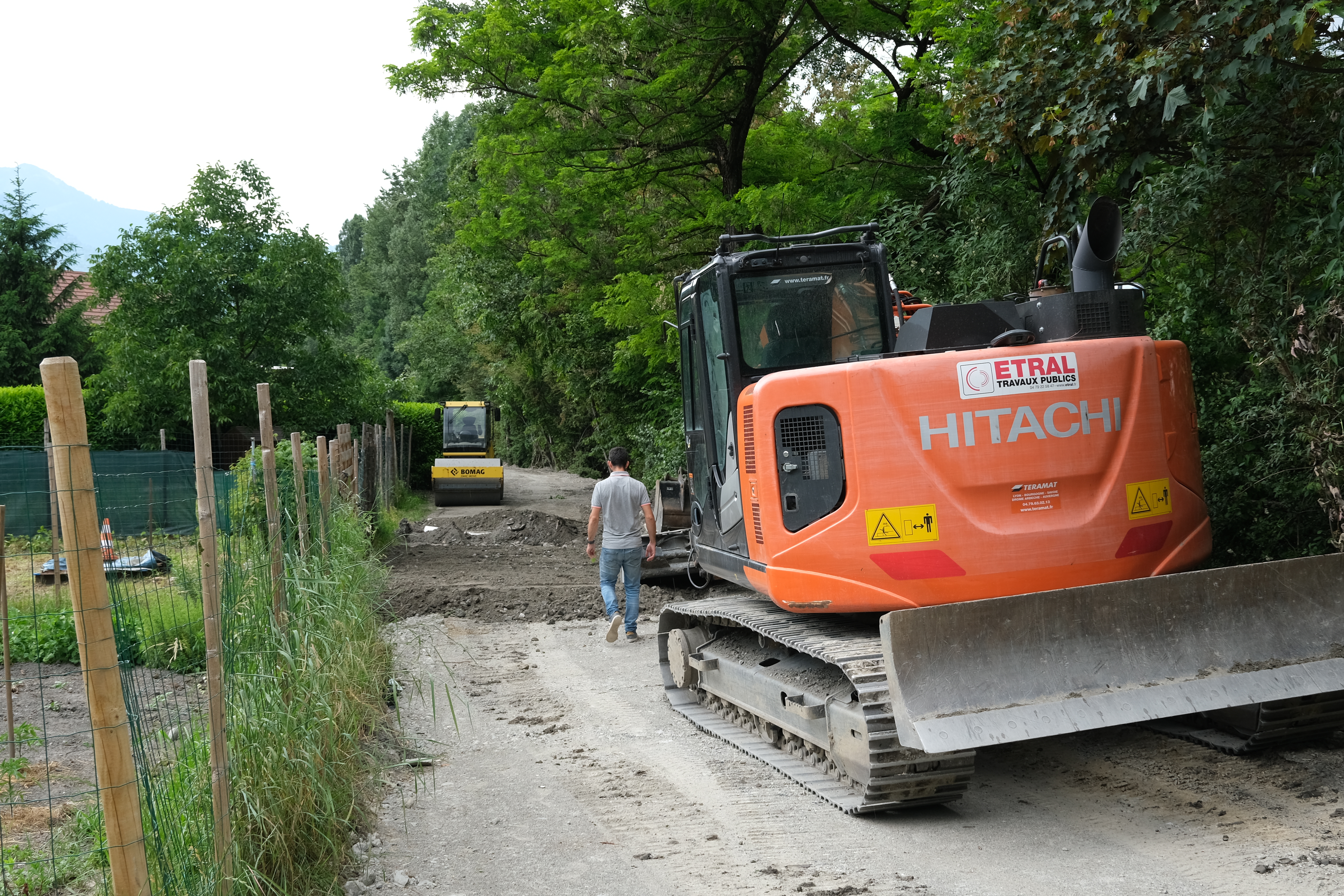

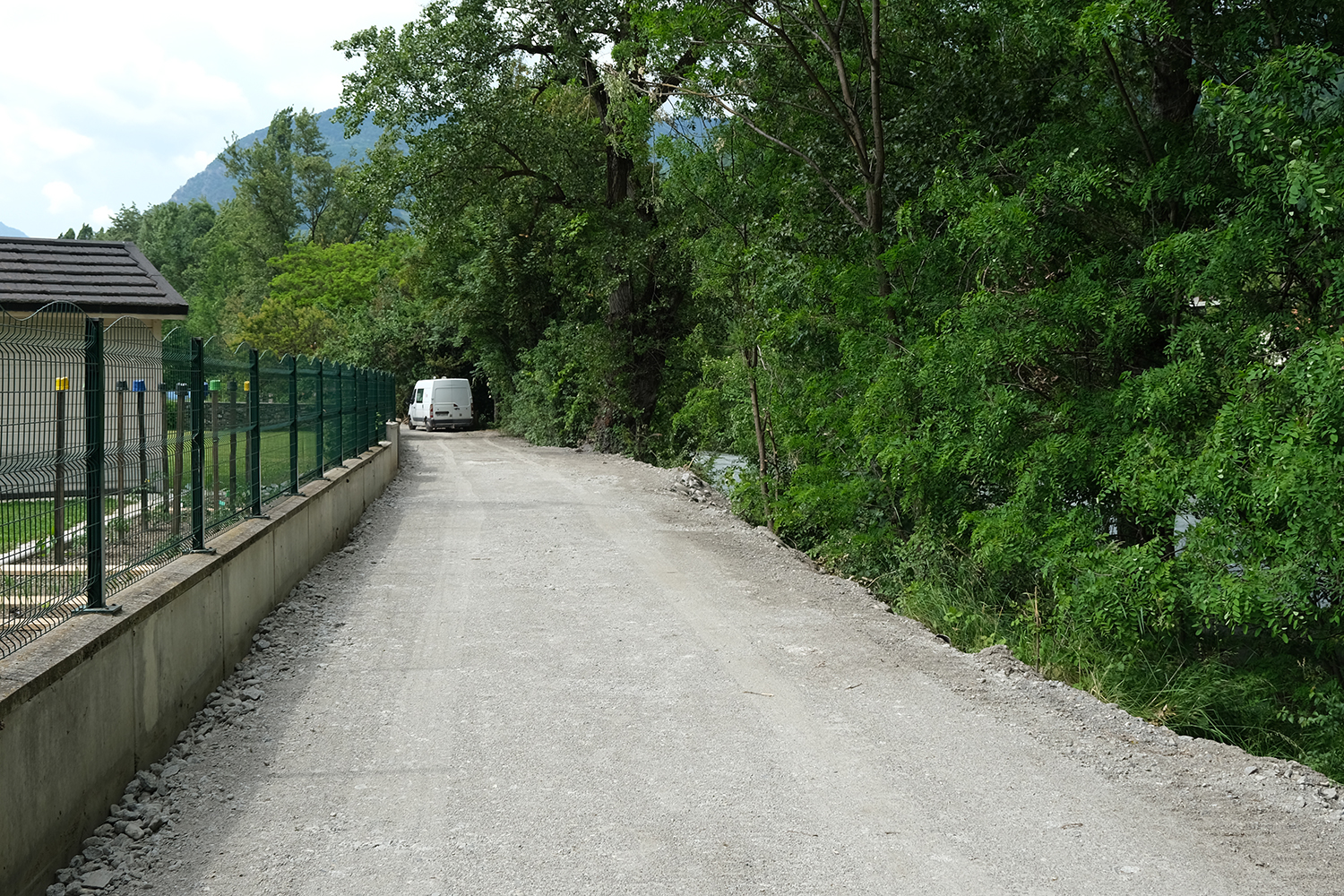

DSCF4631 DSCF4629 P1790116

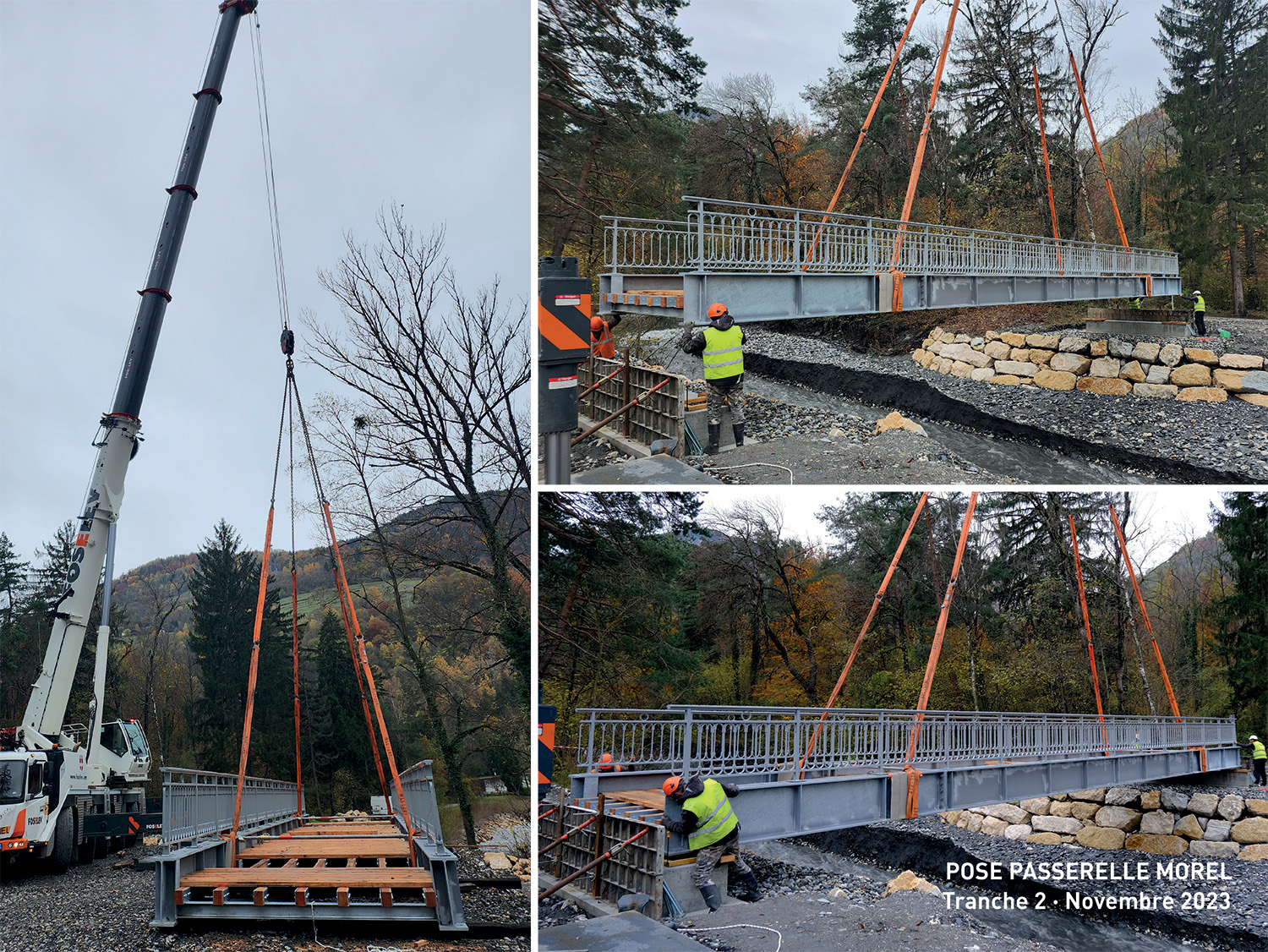

Grutage de la passerelle à la confluence du ruisseau le Morel et l'Isère parachève les travaux de la Tranche 2

Tr2 Passerelle

  ETAPE 1 ETAPE 3

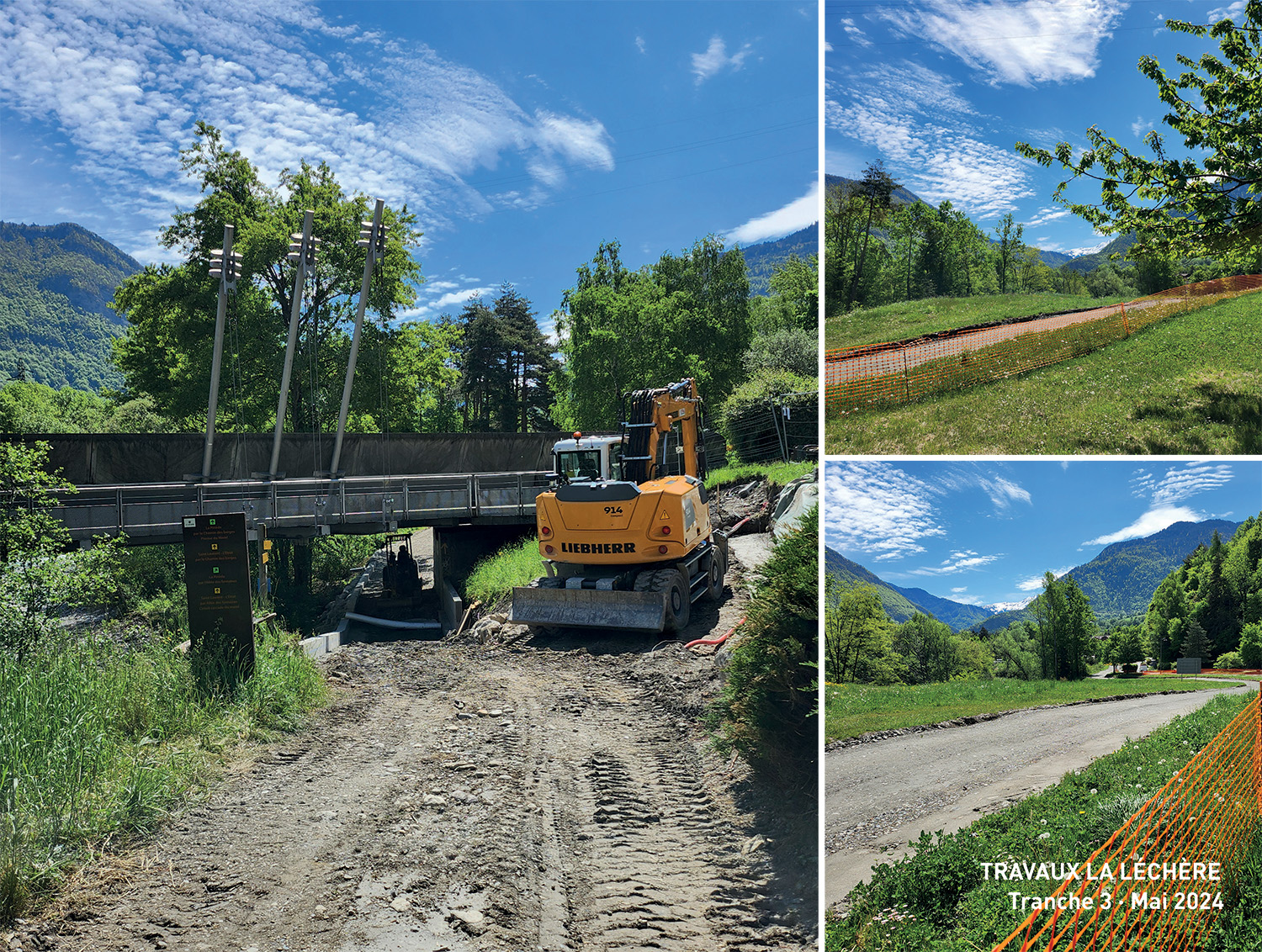

La partie entre la passerelle du Morel et La Léchère (Pont RD 97)

 Tr3

Voir le Communiqué de Presse de l'inauguration du 28/08/2024

 Visuel Panneau BD

 ETAPE 1 ETAPE 4

 Etude en cours : faisabilité et tracé
